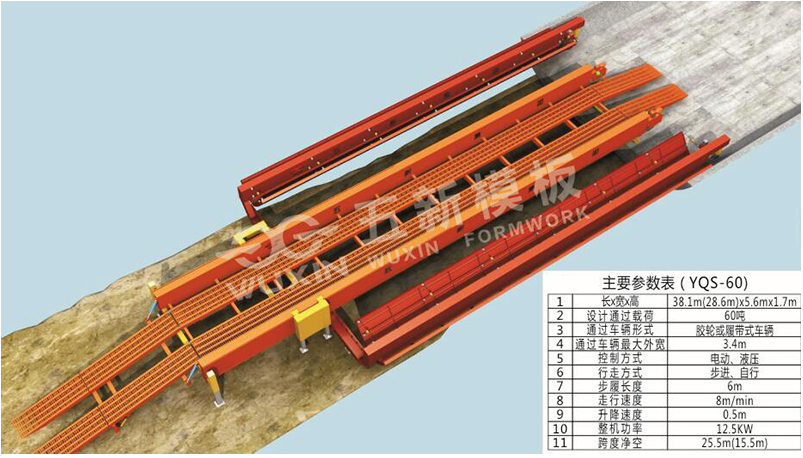

中铁五新仰拱栈桥施工技术的使用效果是怎样的?今天中铁五新小编跟大家分享一下:
1、循环时间缩短50%以上:
通过某隧道工地的实际测算,隧道仰拱作业每循环时间由原来的58小时缩短为19小时,使循环时间大大缩短。
仰拱填充施工工序时间对照表
项目 | 传统模式 | 栈桥仰拱快速施工法 | 备注 |
隧底开挖(小时) | 12 | 与混凝土工序平行作业 | |
隧底出碴(小时) | 2 | 与混凝土工序平行作业 | |
虚碴清理(小时) | 4 | 与混凝土工序平行作业 | |
仰拱模版安装(小时) | 4 | 3 | |
仰拱混凝土浇筑(小时) | 6 | 3 | |
等强时间(小时) | 4 | 2 | |
中心沟模版安装 | 1 | 与仰拱模板同时完成 | |
填充混凝土浇筑 | 1 | 1 | |
等强移动栈桥施工下一模 | 24 | 10 | |
合计(小时) | 58 | 19 |
2、施工成本大幅降低:
前期使用的拼装小模板,每8延米需要320kg以上的钢筋来加固和支撑,需要10个专业木工4小时以上的工作时间来完成安装工作,仰拱模板的安装费用约为225元/延米。快速施工法仅需不足10kg的钢筋,5个人3小时完成模板安装,费用不足80元/延米,每延米节约成本约145元。
3、工程质量明显提高

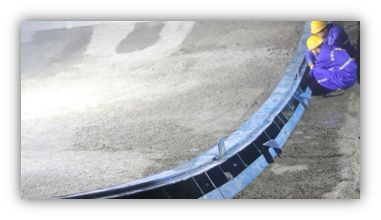

栈桥配合模板施工采用端头梁定位固定,整体模板,模架刚度好,有效避免了上述问题,使仰拱混凝土达到了内实外美的效果,准确实现仰拱结构设计尺寸,仰拱混凝土均匀密实。经采取取芯、雷达扫描等检测,结果证明仰拱与填充界限分明,结构尺寸、强度达标,实体质量大幅提升。
4、优化洞内施工组织和工序分区、利于标准化作业和安全文明施工
仰拱栈桥配合模板法施工工艺只需保留一个仰拱作业面,减少了工序分区间的相互干扰,减小了掌子面与二衬之间的作业面数量和总长度,利于二衬及时跟进,保障了隧道施工安全;双车道栈桥保持了洞内开挖出碴作业的交通畅通,文明施工和标准化作业水平显著提高。
