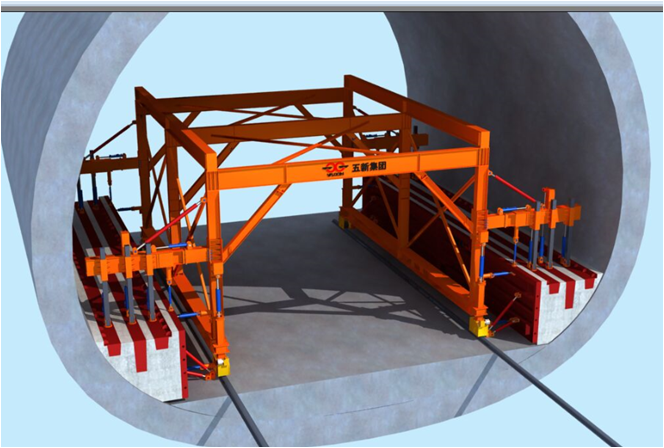

水沟电缆槽作业车的主要特点是:“两提高,两降低”。
两提高:一是提高水沟电缆槽作业车的机械化程度,二是提高水沟电缆槽作业车的标准化施工水平。
两降低:一是降低了劳动力投入,二是降低了水沟电缆槽作业车的施工成本。
水沟电缆槽作业车优点有哪些?今天五新模版小编跟大家说说:
1、节省施工成本:
水沟电缆槽作业车与传统拼装水沟电缆槽模板相比,具有施工机械化程度高、模板损耗底、施工效率高、施工成本低、操作简单等特点,具有明显的经济效益,以同样施工双侧12m(单侧24m)为例,其具体经济效益对比如下表。
以中铁十局宝兰项目部三工区隧道水沟电缆槽施工为例,同样施工双侧12m,工费按15元/小时计算,采用水沟电缆槽作业车,只需要15×4×6=360元,采用拼装式模板,需要15×6×14=1260元,每循环节省900元,费用节省71%。以东岔隧道进口施工长度2675m计算,可节省2675/12*900=200625元,这还仅仅是一个隧道口节省的工费,还未考虑拼装模板损耗大等所造成的其它支出费用,以及节省工期而减少的隧道照明及机械配合施工费用。并且采用该工法后,有效提高了结构的外观质量,减轻了人员劳动强度,减少了混凝土损耗,减少了成本支出,取得了较好的社会经济效益。
2、节省人工,施工方便速度快:
水沟电缆槽作业车其拆模和移动、定位均通过液压系统进行操作,根据现场施工实际,其双侧拆模时间仅20分钟,移动仅需要2分钟,其双侧定位10分钟,其模板加固基本靠台车本身,因此只需要安装端头模板,加固外模底部,安装角钢限位,仅需0.5个小时;安装预埋件及模板表面清理刷油约需0.5个小时,施工前凿毛和安装钢筋约需要1.5个小时,浇筑砼需要3个小时,因此整个施工过程6个小时即可。而传统拼装式模板要施工相同长度(单侧24m),拆模需要3个小时,然后重新安装模板和定位加固,需要6个小时,其余工序与水沟电缆槽台车一致,约需5个小时,共计需要14h。因此节省施工时间8个小时,大大提高了工作效率,并且主要利用机械作业,因此劳动强度大大降低。基本上水沟电缆槽作业车可以保证每天浇筑1档,而传统拼装模板一般需要2天才可浇筑一档,并且因模板拆除后需要安放,占用隧道行车道,影响其它工序施工。使用水沟电缆槽台车施工后,其进度大大提高,节省隧道整体施工工期。
3、线性直顺、外形美观 :
传统的拼装式模板容易出现连接处错台的现象,并且一旦施工时间长,其模板发生变形影响其直顺度和外观质量。而水沟电缆槽作业车其模板均为整体式钢模,强度高,不容易变形,因此可以保证其施工的电缆槽整体直顺;模板表面均经过抛光处理,刷油后可以保证其外表美观,无错台现象。
4、有利于文明标准化施工:
使用水沟电缆槽作业车后,由于不存在像传统拼装模板需要拆装模板,不会因模板拆除后,出现模板、加固钢架、连接螺丝等堆码一地的现象,因此施工作业面清洁美观,由此解决了传统水沟电缆槽拼装式模板施工现场文明施工标准低,影响隧道行车等问题,有利于推行隧道施工标准化,并且其应用大力推进了隧道工程水沟电缆槽施工工艺的改进,社会效益良好。
水沟电缆槽作业车未来发展 :
通过使用水沟电缆槽作业车后,水沟电缆槽施工方便快捷,施工作业面清洁美观,在施工质量、进度、文明施工、成本等方面都取得了良好的效果。水沟电缆槽台车所具有的“两提高,两降低”将大大提高其在隧道施工中的作用,在今后隧道中必将普遍采用,对隧道推广标准化机械化施工起重大推进作用。
其不足点就是其本身造价一般需要25~30万,并且拆除和拼装一般需要半个月时间,需要一定费用,综合考虑施工成本一般用于长大隧道水沟电缆槽的施工,一般要求施工长度不小于2000m才能达到zui佳成本效果。由于不容易变形,因此可多次转场施工利用,可分摊其造价成本,一定程度上也推广了其应用范围。
